NOMBRE:
DESARROLLO TERRITORIAL PARA LA INTEGRACIÓN DE FRONTERA Y CONECTIVIDAD EN LA QUIACA - VILLAZÓN
COD.:
10
PAÍSES:
|
ARGENTINA , BOLIVIA
|
|
|
TIPO DE FINANCIAMIENTO:
PÚBLICO
MONTO DE INVERSIÓN (EN U$S):
15.000.000
ETAPA DEL PROYECTO:
PERFIL
FECHA DE FINALIZACIÓN:
12/2021
El objetivo de este proyecto estructurado es revertir la falta de conectividad eficiente de la región, dado que la infraestructura existente se encuentra colapsada. Se apunta a convertir a dicha área en un nodo de integración con una configuración multimodal, articulando y ordenando el territorio como así también promoviendo el crecimiento de actividades productivas y ordenando los flujos en las ciudades fronterizas, evitando así que los camiones de carga internacional circulen por las mismas.
El proyecto generará sinergias importantes en materia de integración binacional a partir de la implementación de los proyectos individuales que lo conforman, abarcando una franja territorial desde la provincia de Jujuy en Argentina hasta la localidad de Oruro en Bolivia.
La implementación del proyecto significará una conexión más fluida y con menores tiempos de espera en ambos lados de la frontera, tanto para el transporte de pasajeros como el de carga. Así, el nuevo trazado de la RN Nº 40 en Argentina como la implementación de un nuevo puente y el Centro de Frontera respectivo, conjuntamente con la rehabilitación del ferrocarril Jujuy - La Quiaca, permitirán revertir el crecimiento desordenado de las ciudades fronterizas alrededor del paso de frontera existente y reducir la congestión vehicular y peatonal.
Asimismo, se deberán considerar acciones complementarias para un adecuado manejo de la franja fronteriza, involucrando la infraestructura del paso, la gestión del centro de atención en frontera y el aprovechamiento de las oportunidades de desarrollar acciones orientadas a mejorar la logística y la integración productiva. Todo ello teniendo en cuenta la preservación del medio ambiente y todo otro impacto territorial de relevancia.
Este proyecto estructurado está conformado por los siguientes proyectos individuales:
i) Rehabilitación del Ferrocarril Jujuy - La Quiaca;
ii) Pavimentación de la Ruta Nacional Nº 40 Corredor Minero (límite con Bolivia)
iii) Puente Binacional y Centro de Frontera La Quiaca (Ar) – Villazón (Bo).

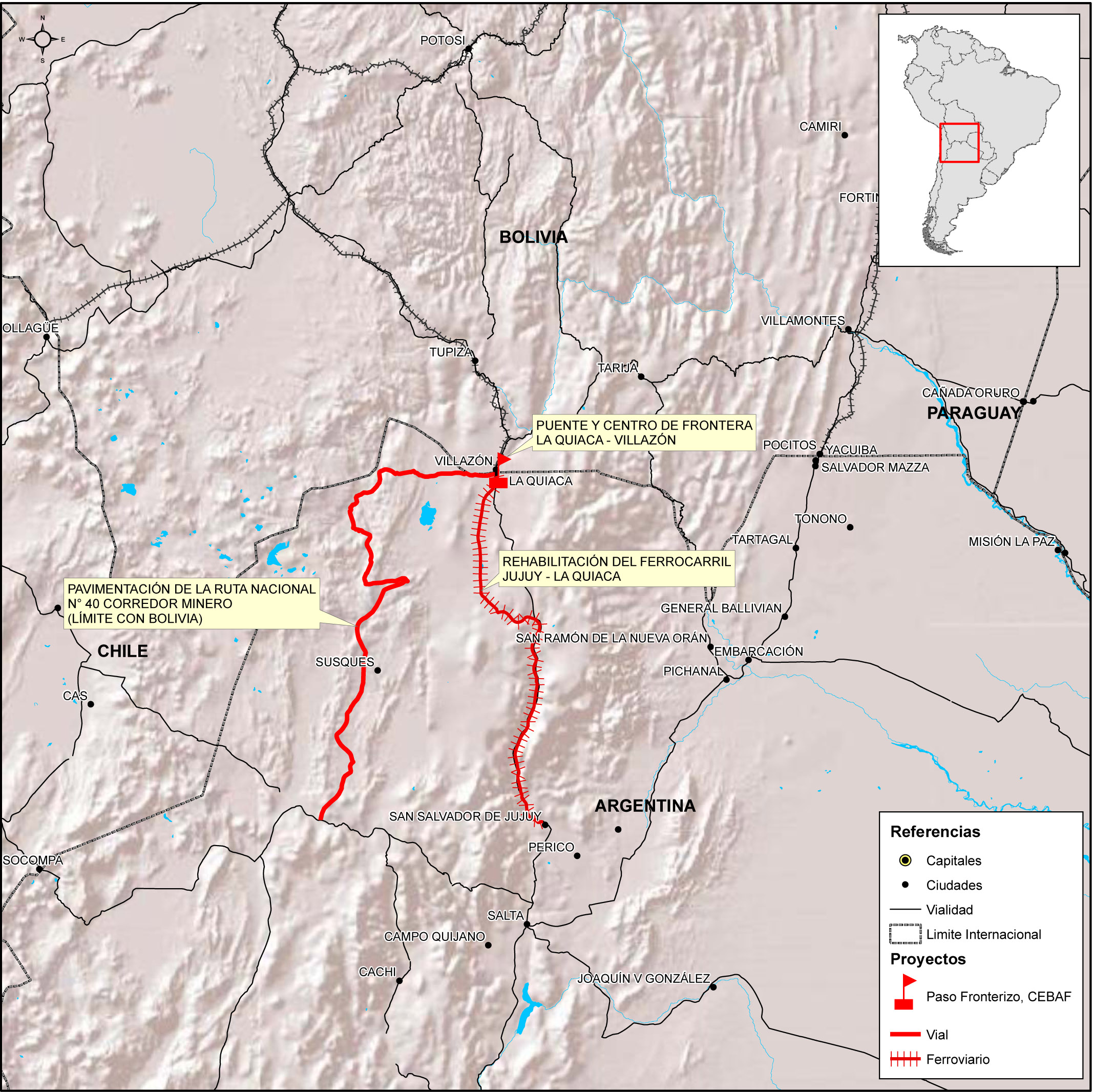

El recorrido ferroviario comienza en la ciudad de Jujuy hasta el extremo Noroeste de Argentina en la localidad de La Quiaca, donde se conecta con la localidad de Villazón en Bolivia por el actual puente ferroviario, la traza continúa en territorio boliviano llegando hasta Oruro. Por otra parte, el nuevo puente y centro de frontera proyectado entre las ciudades fronterizas estaría cercano al Puente Internacional existente.
Con relación a la nueva traza de la RN Nº 40 en la Provincia de Jujuy (Corredor Minero) tiene su inicio en San Antonio de los Cobres en la Provincia de Salta (en proximidades del límite con la Provincia de Jujuy), atravesando una serie de localidades y culminando su recorrido en La Quiaca (límite con Bolivia).
Estado del proyecto
Avances con respecto al último periodo (en %)
{"CAP81": "0,0"}
Relación Etapa actual/Avance del último período (en %) (11/2023 - 11/2024)
Etapa actual
Avance del último período (en %)
En este campo se registra la etapa actual del proyecto estructurado que resulta de la agregación de las etapas de los proyectos individuales que lo integran. Para este cálculo se utiliza el promedio simple. Las etapas consideradas son las siguientes:
- Perfil: en esta etapa se estudian los antecedentes que permiten formar juicio respecto de la conveniencia y factibilidad técnico-económica de llevar a cabo la idea del proyecto.
- Pre-ejecución: en esta etapa se incluyen aquellos proyectos que se encuentran en las siguientes fases: pre-factibilidad, factibilidad e inversión.
- Ejecución: esta etapa se refiere al conjunto de actividades necesarias para la construcción física en sí como puede ser la firma del contrato, la compra e instalación de maquinarias y equipos, instalaciones varias, etc.
- Concluido: obra finalizada y puesta en operación.
.
El avance de un proyecto estructurado entre dos puntos en el tiempo se define como una agregación del progreso de los proyectos individuales que lo conforman.Este indicador representa el avance del proyecto estructurado en el semestre señalado. Es decir, muestra cuál ha sido el progreso del proyecto estructurado en los últimos seis meses considerando el primer día del mes en el que se está realizando la consulta con respecto al primer día del mes 6 meses para atrás. Por ejemplo, si se realiza la consulta el 12/12/13, considerará el período 01/06/13-01/12/13.
En este campo se presenta, a modo de balance general, un resumen de los adelantos o atrasos del proyecto estructurado a partir de la información registrada en el campo respectivo de cada uno de los proyectos individuales por parte de cada uno de los países participantes y de las razones o causas que los produjeron.
¿Está seguro que desea eliminar el poyecto?.
CAP81
0
15
Estado del proyecto
Inversión (en millones de US$)
CAP81
0
15
% de avance
Inversión (en millones de US$)
Etapa Actual
PERFIL
|
Promedio simple = (% subetapas cumplidas P1+ % subetapas cumplidas Pn)/n
Notas:
P1: proyecto individual 1; Pn: proyectos individual; N: total de proyectos
Promedio ponderado = (Inversión P1/Inversión P. estructurado*% nivel sub-etapa cumplida + Inversión Pn/Inversión P. estructurado*% nivel sub-etapa cumplida)
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyectos individual; N: total de proyectos
Amplitud de brecha = % sub-etapa cumplida máxima - % sub-etapa cumplida mínima
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
| Perfil | Pre-Ejecución Ejecución Concluido |
| 0% | 30% 95% 100% |
| | |
| | 0% |
Promedio Simple |
| |
| | 0% |
Promedio ponderado |
| |
| | |
Amplitud de brecha |
| |
|
|
Avance del proyecto en el período
(11/2023 - 11/2024)
PRE-EJECUCIÓN
|
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
Promedio simple = ((% sub-etapas cumplidas P1m1 - % sub-etapas cumplidas P1m0)+ (% sub-etapas cumplidas Pnm1 - % sub-etapas cumplidas Pnm0)/N
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Promedio ponderado= (Inversión P1/Inversión P. estructurado*(% nivel sub-etapa cumplida P1m1 - % nivel sub-etapa cumplida P1m0) + Inversión Pn/Inversión P. estructurado*(% nivel sub-etapa cumplida Pnm1 - % nivel sub-etapa cumplida Pnm0)/N
El factor de ponderación es el monto de inversión relativa de cada proyecto.
Notas:
P1: proyecto individual 1; Pn: proyecto individual; m1: momento 1; m0: momento 0; N: total de proyectos individuales
Amplitud de brecha= % avance máximo del semestre considerado - % avance mínimo del semestre considerado
| | |
| 0% | 25% 50% 75% 100% |
| | |
| | 0% |
Promedio Simple |
| |
| | 0% |
Promedio ponderado |
| |
| | |
Amplitud de brecha |
| |
|
|
Todos los proyectos pertenecen a la Cartera de Proyectos de COSIPLAN y se encuentran en el Plan Estratégico Territorial de Argentina y en el Plan de Desarrollo de Bolivia. El estado de avance de cada uno de los proyectos individuales es desigual, dado que la rehabilitación del ferrocarril cuenta con un estudio de pre-factibilidad, la pavimentación de la RN Nº40 está en elaboración, el proyecto de la traza y el puente con el centro de frontera se encuentra en estado de perfil.
Por lo tanto, es conveniente realizar un estudio integral de manera tal de identificar cuáles serían las etapas para su implementación y posterior seguimiento y monitoreo. Asimismo se prevé antes del fin del corriente año retomar las reuniones bilaterales en el ámbito del Grupo Técnico Mixto cuya finalidad es profundizar el diálogo técnico sobre temas sectoriales de interés mutuo, en particular en lo referente a la integración fronteriza, estableciendo una coordinación en las acciones con vistas a la mejora de la conectividad.
ETAPAS ESENCIALES
GESTIÓN DE RESTRICCIONES
FECHA ESTIMADA DE FINALIZACIÓN:
31/12/2021
LICENCIA AMBIENTAL: NO APLICA
